PJ Movimentos Projeto Estruturado Gantt

De CIGAM WIKI

BPM > Gestão de Projetos > Movimentos > Projeto Estruturado > Cronograma Projeto

Gantt

[editar]

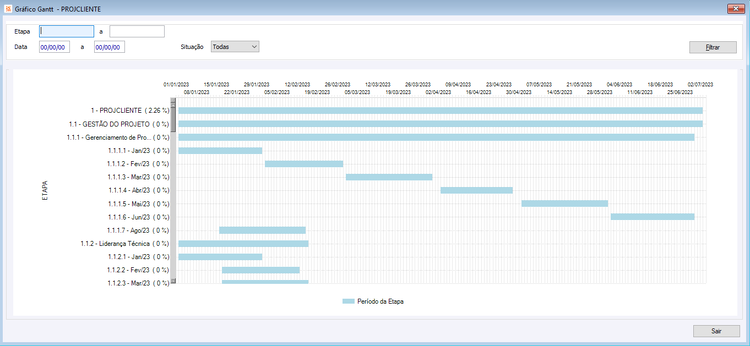

A partir do ícone do Cronograma do Projeto é possível visualizar o gráfico Gantt referente ao projeto. No gráfico são apresentados o código estruturado, a descrição e o percentual referente as etapas do projeto, o seu período de tempo conforme datas previstas de início e término em uma linha de tempo.

É possível filtrar a exibição por etapa, datas e situação.


Gantt reestruturado

[editar]

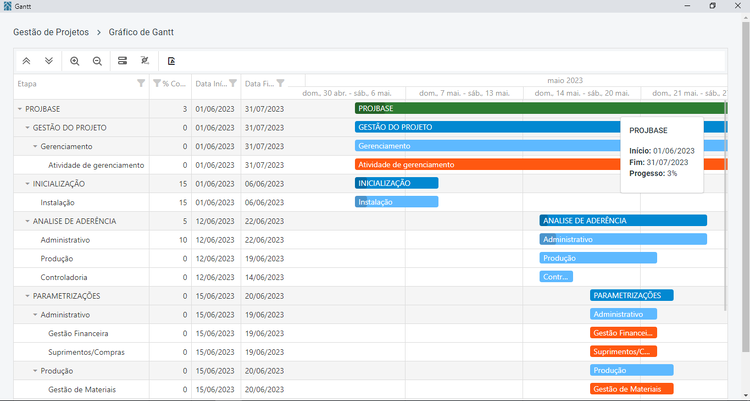

[Versão 230502 1] Quando o usuário tiver as configurações ‘GE - AM - 3159 - Local de Instalação dos Portais Base’ e ‘GE - AM - 3160 - Local de Instalação dos Portais Complementares’ parametrizadas de forma correta conforme o local de acesso aos Portais, será possível visualizar o novo Gantt reestruturado.


Ícones

[editar]

1 - Esse ícone faz com que todas as etapas sejam minimizadas, ficando vísivel somente a etapa principal o projeto.

2 - Esse ícone faz com que todas as etapas sejam exibidas.

3 - Ao clicar sobre ele será modificada a exibição dos meses, passando a exibir em semanas e dias.

4 - Será modificada a exibição do gráfico passando de dias e semanas para meses e anos.

5 - Faz com que sejam exibidos ou ocultados os técnicos utilizados em etapas com atividades, será exibido o campo 'Fantasia' do cadastro da empresa vinculada.

6 - Faz com que sejam exibidas ou ocultadas as linhas indicando dependência com etapas predecessoras.

7 - É possível obter um relatório do gráfico em formato .PDF conforme o mesmo estará no momento da impressão.

Campos

[editar]

Etapa: campo que exibe a descrição da estrutura de etapas do Cronograma do Projeto, sendo possível minimizar as etapas filhas.

% Concluído: exibe o percentual de conclusão referente a etapa.

Data início: exibe a data prevista inicial.

Data final: exibe a data prevista final.

Voltar ao início

Versões

[editar]

Versão 230502

[editar]
  1. ↑ Liberado a partir da OS 619583/5.
